四川新闻网消息(李俊芝 唐雪婷 记者 李婷婷 文/图)经过数月的艰苦奋战,由国网南充供电公司承担的220千伏充搬Ⅱ线N34至N40号电力线路迁改工程于4月6日成功投运。此工程作为2024年政府重点电力迁改项目,自2023年11月开工以来,跨越达成铁路和高速作业,新建及拆除铁塔、线路,任务艰巨。
为确保项目顺利进行,国网南充供电公司党委于去年6月成立电网建设临时党支部,将党旗插在工地上,充分发挥党组织战斗堡垒作用和党员先锋模范作用,推动“党建+基建”双融双促,为电网安全优质高效建设提供坚强保障。
此次迁改工程中最硬的“硬骨头”当属跨越高速作业连续实施和跨越铁路施工,该项目部精心组织,提前预演施工方案,确保人员熟悉工作流程及危险点预控措施。成立临时党支部驻守现场,及时协调解决施工难题。
![]() |

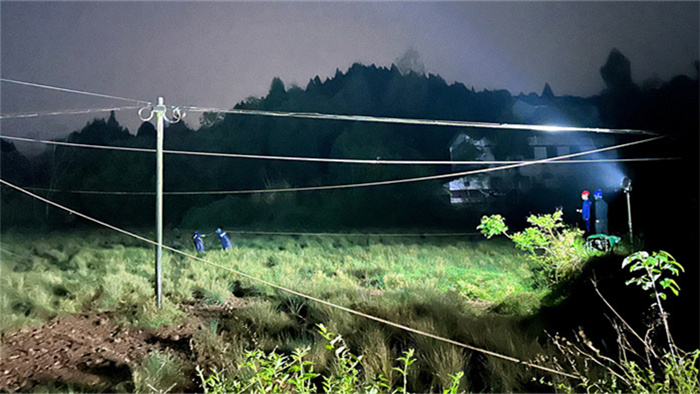

| 图为国网南充供电公司员工冒雨实施跨铁路展放导线 |
3月29日凌晨3时15分左右,一束束探照灯光刺破夜空,跨越铁路施工浩浩荡荡拉开帷幕,封网、放线、拆网、拆旧……30余名作业人员互相协作、紧密配合,在雨中争分夺秒地进行施工。
4月2日凌晨4时50分许,经过连续五天“零点”作战,跨越铁路拆旧完毕,宣告跨越铁路施工圆满完成,该临时党支部党员兼项目经理张鹏发出感叹,“深夜跨越铁路施工要求更高、更严,必须打起十二分精神,现场安全、施工质量、施工流程都要做到心中有底,确保万无一失。”
“线路参数测试正常,定值下发准确,线路带负荷成功!”4月6日,经历数月“鏖战”,由国网南充供电公司实施的线路220千伏充搬Ⅱ线N34至N40号电力线路迁改工程成功投运。
同时,设立“焦点问题看板”,集中管理重点问题和影响工程进度、安全、质量的问题,进行销号式闭环管控。施工过程中,党员冲锋在前,聚力攻坚克难,为工程建设提供了有力支撑。
据了解,220千伏充搬Ⅱ线N34至N40号电力线路迁改工程是2024年政府重点电力迁改工程,于2023年11月正式开工,先后实施跨越达成铁路和跨越高速作业各一次,期间新建单回铁塔和拆旧耐张铁塔各6基,新建线路长度2.35公里,拆除线路长度2.01公里。该项目投运后将大幅提升地区用电可靠性,助推南充市二绕高速公路建设,同时为下一步南充500千伏变电站主变扩建工程顺利实施打下坚实基础。
